Standardiserad informationshantering i byggande och förvaltning - En beskrivning av vad standardiserad informationshantering innebär

Jämför fil Öppna i webbläsare Ladda ner Se meta fil Ladda ner PDF

Standardiserad informationshantering i byggande och förvaltning

Tillförlitlig och lättillgänglig information är av stor betydelse för ägare av byggda tillgångar. Ju mer man vet om sitt innehav, desto lättare blir det blir det att få ut maximal nytta av dem.

Alltmer information som rör byggande och förvaltning hanteras digitalt. Målet med det har länge varit ett obrutet informationsflöde. Överlämning av information från en aktör till en annan ska inte behöva omtolkas, eller ens hanteras manuellt.

Digital informationshantering av byggda tillgångar benämns byggnadsinformationsmodellering (BIM). Den formella definitionen i ISO 19650 lyder:

byggnadsinformationsmodellering (BIM)
användande av en delad digital representation av en byggd tillgång för att underlätta processer för utformning, produktion, drift och underhåll i syfte att utgöra ett pålitligt underlag för beslut

Här behövs några förtydliganden:

BIM är alltså inte enbart ”3D-CAD”, utan en metodik baserad på systematisk hantering av digital information. För att detta ska fungera praktiskt förutsätts bland annat:

I dag finns alla dessa förutsättningar på plats:

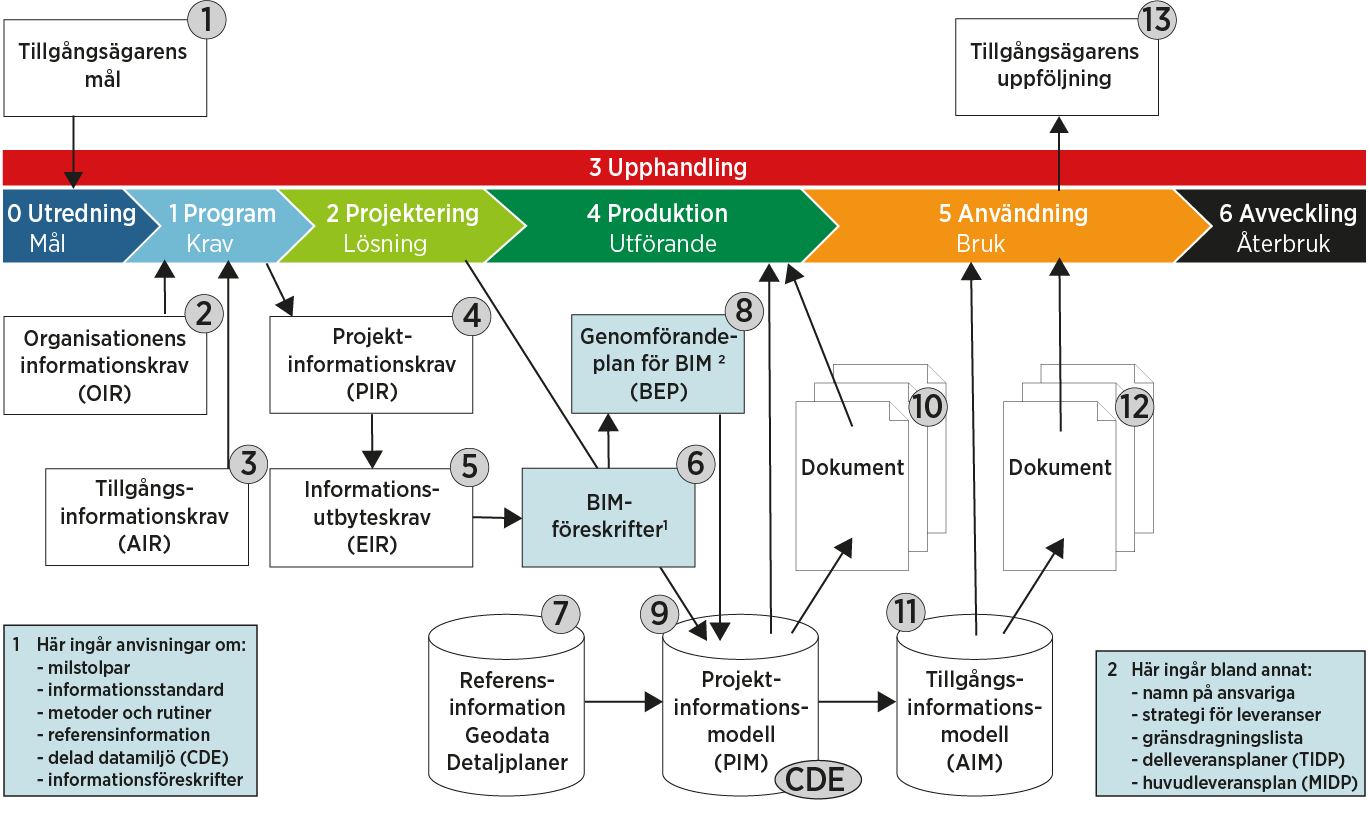

Bilden nedan visar schematiskt hur informationen flödar i ett projekt som tillämpar ISO 19650.

Standardiserad informationshantering

  1. Utgångspunkten är tillgångsägarens mål. Det kan till exempel vara ett politiskt mål att skapa goda kommunikationer i en stad. En utredning kommer fram till att ett stomnät av spårvägar ska byggas.
  2. Under programskedet ska uppdragsgivaren formulera organisationens krav på information (OIR) som ska komma ut från projektet. Informationen ska stödja de övergripande målen. För spårvägen kan det handla om tider för färdigställande och kostnader för produktionen, och därefter om användningsgrad, driftskostnader, kundnöjdhet och mycket annat.
  3. Den förvaltande organisationen ska också fastställa sina krav på tillgångsinformation (AIR), så att resultatet kan skötas så bra som möjligt. Exempel på informationskrav är drift- och underhållsinstruktioner, scheman över signalanläggningar, CAD-modeller som beskriver anläggningen.
  4. För att säkerställa leveransen av OIR och AIR förs de in i projektets informationskrav (PIR). Här blir de riktlinjer för de anlitade konsulterna, som kompletterar behovet av informationsöverföring mellan teknikområdena.
  5. PIR blir ytterligare konkretiserat i form av informationsutbyteskrav (EIR) för varje enskilt uppdrag som ingår i projektet.
  6. Nästa steg är att ta fram en projektanpassad BIM-manual. Förutom EIR innehåller den projektets milstolpar, en beskrivning av projektets informationsstandard, metoder och rutiner för informationsproduktion, uppgifter om referensinformation, anvisningar om delad datamiljö (CDE), samt informationsföreskrifter som beskriver rättigheter och skyldigheter som rör informationen.
  7. Referensinformation i form av beskrivningar av befintliga tillgångar, geodata, detaljplaner och annat görs tillgängligt för projektet.
  8. Den huvudansvariga uppdragstagaren svarar på BIM-manualen genom att ta fram en genomförandeplan för BIM (BEP). Här ingår en gränsdragningslista mellan deluppdragen, planer för informationsleveranser för varje deluppdrag (TIDP), och en huvudplan för informationsleveranser (MIDP) som sammanställer dessa.
  9. Under projekteringens gång förs information undan för undan in till den gemensamma projektinformationsmodellen (*PIM), som lagras i den delade datamiljön. Varje leverans baseras på ett specifikt krav, och en kontroll görs av mottagaren innan den blir godkänd för användning. Objekt klassificeras och struktureras enligt CoClass, och leveranser av CAD-modeller görs i form av IFC-filer.
  10. Dokument i form av beskrivningar, ritningar, CAD-modeller och annat publiceras för användning i byggproduktionen.
  11. När projektet är färdigställt överlämnas en tillgångsinformationsmodell (AIM). Information som enbart berörde produktionen kan då vara bortrensad, och information som är relevant för drift och underhåll ska vara tillförd.
  12. Dokument i form av drifts- och underhållsinstruktioner, produktblad, garantibevis och annat kan hämtas från AIM.
  13. Under användningen kan information delges tillgångsägaren, baserat på de ursprungliga kraven i OIR.

Den här samlade bilden kan verka överväldigande, men skiljer sig faktiskt inte praktiskt så mycket från det arbetssätt som oftast används vid större byggprojekt. Den stora skillnaden handlar inte så mycket om de enskilda aktörernas arbetssätt, utan om uppdragsgivarens styrning av processen.

Alla informationsleveranser ska:

Hur detta konkret ska gå till ska fastställas i dialog mellan uppdragsgivaren och den huvudansvariga uppdragstagaren.

Om projekt genomförs som visas ovan så förbättras kommunikationen i projektet, antalet missförstånd minimeras, och effektiviteten ökar. Den stora vinsten finns dock i användningsskedet i och med att rätt information finns på plats redan från början.
